鋼筋直螺紋連接套筒是怎么施工的?
鋼筋直螺紋連接套筒是怎么施工的?今天,我們來詳細講下鋼筋直螺紋連接套筒施工的工藝流程及施工方法:
一、直螺紋連接套筒工藝流程:預接:鋼筋端面平頭→剝肋滾壓螺紋→絲頭質量檢驗→利用套筒連接→接頭檢驗;現場連接:鋼筋就位→擰下鋼筋保護帽和套筒保護帽→接頭擰緊→作標記→質量檢驗。
二、鋼筋絲頭加工:1、按鋼筋規格所需調整試棒并調整好滾絲頭內孔最小尺寸。按鋼筋規格更換漲刀環,并按規定的絲頭加工尺寸調整好剝肋直徑尺寸。調整剝肋擋塊及滾壓行程開關位置,保證剝肋及滾壓螺紋的長度符合絲頭加工尺寸的規定。
三、直螺紋連接套筒施工步驟:

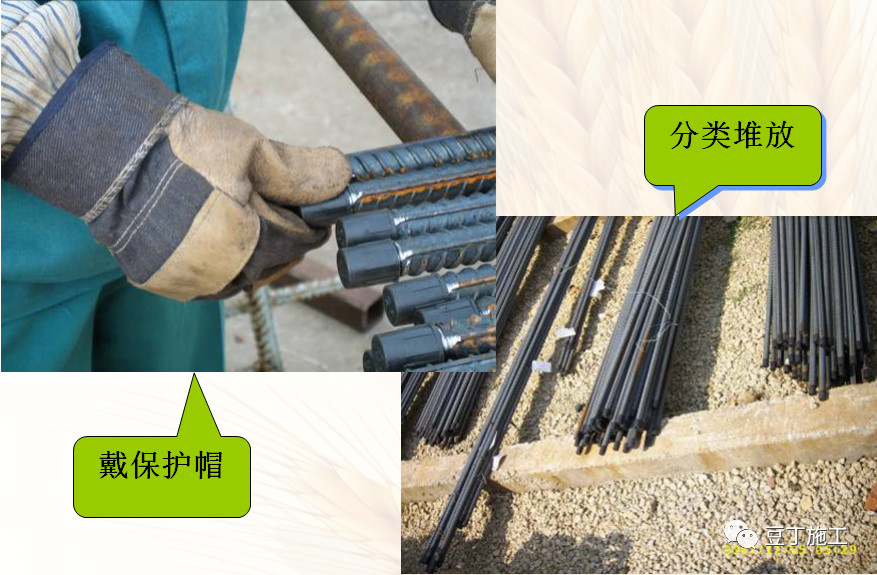

1、鋼筋平頭
A、平頭的目的是讓鋼筋切口端面與母材軸線方向垂直,不得有馬蹄形或翹曲,使接頭擰緊后能讓兩個絲頭對頂,更好地消除螺紋間隙。

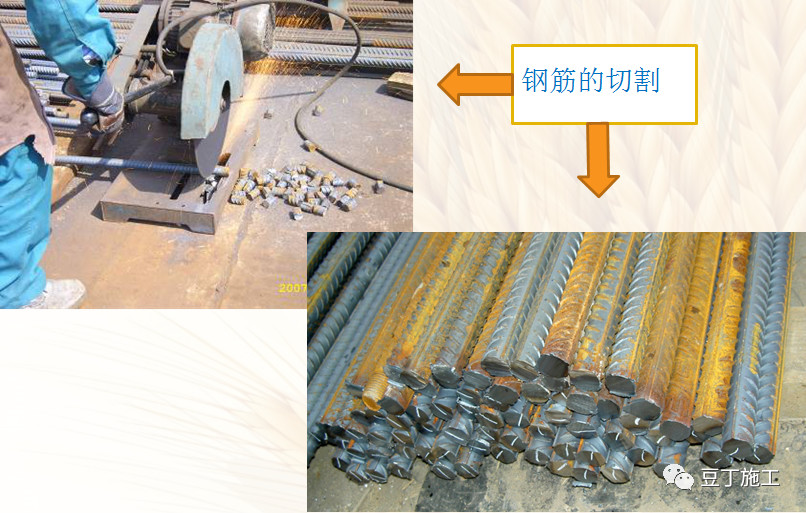

B、宜采用砂輪切割機或其它專用切斷設備。
2、加工絲頭
a、絲輪與加工直徑相適應后,將與鋼筋相適應的對刀棒插入滾軋頭中心,調整滾絲輪使之與對刀棒相接觸,抽出對刀棒,擰緊螺釘,壓緊齒圈,使之不得移動。
b、對于固定定位盤的設備根據所加工鋼筋直徑,調換與加工直徑相適應的定位盤(定位盤上打印有加工直徑)。對于可調整定位盤的設備按定位盤刻度調整到相應的刻度,當剝肋刀磨損時還需要進行微調。
c、根據所加工鋼筋規格,調整剝肋行程檔塊的位置,保證剝肋長度達到要求值。
四、直螺紋鋼筋套筒加工應符合下列規定 :
1、在施工現場加工鋼筋接頭時,應符合下列規定:
1)、加工鋼筋接頭的操作工人,應經專業人員培訓合格后才能上崗,人員應相對穩定;
2)、鋼筋接頭的加工應經工藝檢驗合格后方可進行。
2、直螺紋接頭的現場加工應符合下列規定:
1)、鋼筋端部應切平或鐓平后再加工螺紋;
2)、墩粗頭不得有與鋼筋軸線相垂直的橫向裂紋;

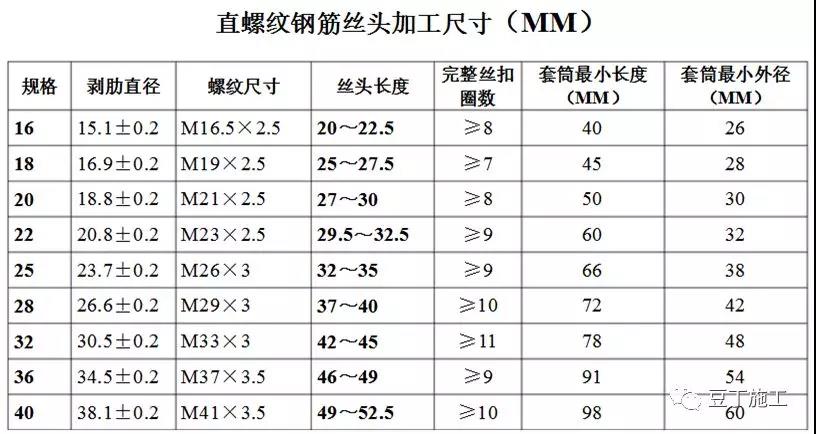

3)、鋼筋絲頭長度應滿足企業標準中產品設計要求,公差應為0~2.0p(p為螺距):
4)、鋼筋絲頭宜滿足6f級精度要求,應用專用直螺紋量規檢驗,通規能順利旋入并達到要求的擰入長度,止規旋入不得超過3p。抽檢數量10%,檢驗合格率不應小于95%。
