橋梁伸縮縫施工工藝流程總結

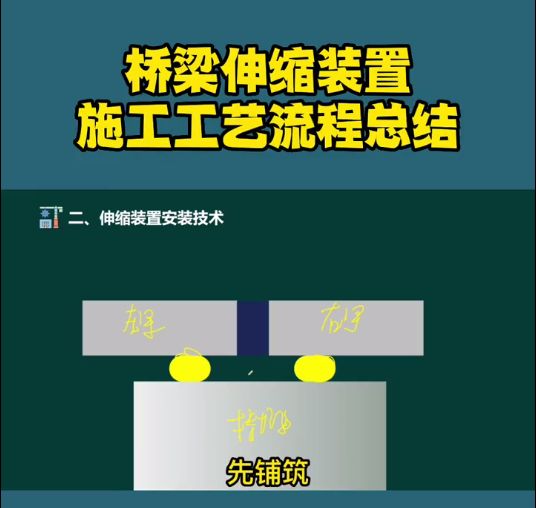

今天,長沙橋梁伸縮縫小編給大家總結下伸縮縫施工的一些流程。橋跨結構施工完了之后,我們先施工橋面鋪裝,做好以后來反挖預留槽。就是剛才填起來的這個預留槽,我們開始把這個瀝青面層給它切割,切割開以后把里面的這些沙袋清理掉,清理掉之后預留槽就出來了。所以說這里有一個清理預留槽,并把剛才調化結構,這個梁端施工的手是預留的一些鋼筋整理出來。然后就把伸縮裝置放進去,就是到了這一步伸縮裝置放進去,焊接連接在一起。然后澆筑預留槽的混凝土,那接下來我們看了一個小的動畫。這個是左邊的梁,這個呢是右邊的梁,斷開了這是一個簡支梁橋。不管他是簡支梁還是連續梁吧,反正在這個橋墩上面,這是我們的橋墩。在這個橋墩上面斷開了。這是左邊梁的支座,這個是右邊梁的支座,這邊是我們的預留槽,那施工肉怎么施工呢?
先把這個預留槽填充起來,用沙袋或者用一些其他的材料,你只要能填充起來就可以。填充好了以后,先施工橋面鋪裝層,也就是我們的瀝青面層。整體連續鋪裝過去,鋪裝過去以后開始切割面層,并把預留槽里面清理干凈,把這個預留槽清理出來。清理出來以后,放置伸縮裝置,并且將伸縮裝置與我們梁端預留鋼筋焊接在一起。這個時候,這連接在一起了。施工前沖預留槽,用混凝土來填充水泥?;炷羴硖畛?,然后把
這個水泥混凝土養護到一定的強度,就可以開放交通了,這個施工就完成了。

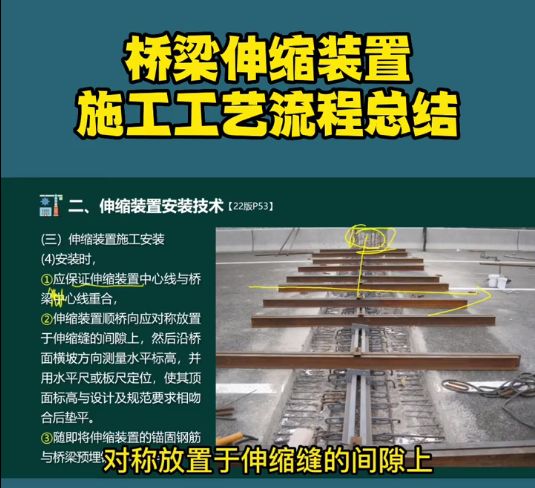

我們結合圖片來看一下,首先這張圖片再來看這個是預留槽,已經清理完以后,就是預留槽切割好了,大家看啊,這個瀝青面層連續施工完了以后切割,切割完了之后把里面清理干凈,清理干凈后就開始,吊放這個伸縮裝置。伸縮裝置掉放的時候大家注意,一個是要保證伸縮裝置的中心線與橋梁的中心線要重合。整個中心線與我們橋梁其實應該是橋梁伸縮縫的中心線,伸縮縫的中心線在這,然后這個伸縮裝置的中心線剛好重合。
大家看這個圖片遠處啊,這個就是我們的欄桿,橋梁的欄桿是斷開的。大家有沒有思考,為什么這個欄桿要斷開呢?就是因為伸伸縮縫的位置,他要釋放伸縮于膨脹的變形,如果欄桿連在一起,這不是把這個變形的。這個空間給它鎖死了,那伸縮縫就不能隨著橋梁的伸縮膨脹,進行相應的變形了。所以說這個地方欄桿要斷開,第二,就是伸縮裝置要順著橋向,就是順著行車方向,由左向右這樣。對稱放置于伸縮縫的間隙上
左右是對稱的。第三,就是伸縮裝置的錨固鋼筋,跟這個梁端的預留的鋼筋。大家看一下啊,進行一個焊接的連接。這是已經焊接好了,這個是我們對接式的伸縮裝置。對稱放置于橋梁的伸縮縫里面,然后伸縮縫這個這個對接式的這個伸縮裝置面用那些泡沫板填充的。等一會澆筑混凝土,防止混凝土澆筑進去,所以說,用一個泡沫塞一下,進行一個保護。然后就是澆筑這個預留條的混凝土,就是這一塊的空間,用水泥混凝土填充起來。用泡沫塑料將伸縮縫的間隙處,就這個給他一個填塞,然后安裝一些必要的模板,就進行澆筑混凝土。混凝土澆筑完了以后呢養護,養護到設計強度開放交通。
