預應力混凝土橋梁鉆孔灌樁的施工要點
標簽:預應力,應力,混凝土,橋梁,鉆孔,施工,要點, 發布時間:2024年07月10日 點擊1630次
預應力混凝土橋在建設工程中通常必要通過打孔、灌樁技術來保持橋梁的系能穩固和擴展。在初次施工過程中,一樣平常要通過以下幾個步驟:
1、測量:
行使加密的控制點測量放樣樁位,細致珍愛樁位控制點,群樁中各個樁位都要復測無誤后才能下鉆。
2、設備安裝調試
鉆機就位前,須將基礎墊平填實,鉆機按指定位置就位,在技術人員引導下擺平放穩,保證沖錘垂直對準樁位。鉆機安裝就位后,應精心調試,確保施工中不發生傾斜、移位等影響施工質量的情況。
3、埋設護筒
a、護筒采用堅實不漏水的鋼護筒,由鋼板加工而成,內徑比樁徑大200~400mm。其位置校核無誤后,護筒四周分層回填粘土并夯實,護筒埋設深度為2~4m。
b、護筒中間豎直線應與樁中間線重合,除設計另有規定外,平面許可偏差為50mm,傾斜度不大于1%。
c、護筒用挖坑買設法,護筒底部和周?chē)钫迟|(zhì)土必須分層夯實。
d、護筒高度宜高出地面0.3m或水面1.0m~2.0m。
4、泥漿制備:
開挖泥漿池,鉆孔泥漿由水、黏土(或膨潤土)配置而成。根據成孔所用不同設備、工藝以及地質條件調整泥漿的配合比,已獲得適用的泥漿。每3排樁位設置2個泥漿池,一個為鉆孔循環漿池,另一個作為沉淀池,位置放在改造后的中間綠化帶位置,寬度控制在4m以?xún)?nèi),盡量削減對路基回填的影響。

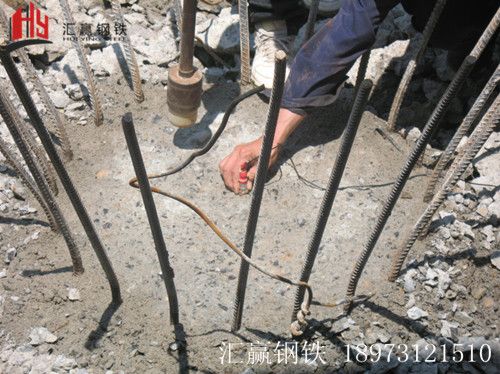

5、鋼筋籠制作安裝
在保證統一斷面的鋼筋接頭數量不大于50%外,盡量采用定尺料削減接頭。在鋼筋籠主筋上設置珍愛層墊塊,并設置珍愛層耳朵筋。鋼筋采用預應力精軋螺紋鋼筋。所需的墊片采用精軋螺紋鋼錨具中的精軋螺紋鋼螺母、精軋螺紋鋼墊板。
6、橋梁聲測管安裝
超聲波檢測的樁位,在鋼筋籠內側沿圓周均布3根φ50mm,δ=3.0mm鋼管,每節聲測管用連接頭連接或焊接,頂節聲測管伸出設計樁頂以上1m,底節緊貼樁底,為防止灌入泥漿將其底部用鋼板焊接密封好,灌注砼前注滿水并封堵管口。
7、鋼筋籠安放
鋼筋籠采用扁擔起吊法,設置4~5個吊點以防鋼筋變形。鋼筋籠分節進行孔口焊接。采用多點起吊與內置“十”字支持相結合的方法,吊放時應對準鉆孔中間緩慢下入,嚴禁高提猛落或強行下壓。鋼筋籠下入至設計位置后,行使吊筋固定。
8、鉆進施工
旋挖鉆機在施工中,不能自造泥漿, 將充足量的泥漿賡續注入孔中,形成優秀護壁。用膨潤土著土偶工制漿德龍駕駛室總成,泥漿重度達到1.05~1.08, 粘度達到18~28S。
旋挖鉆機進尺速度快、棄渣方量大,要及時外運棄渣以減輕孔位周邊土體壓力, 確保不坍孔。
清孔完畢, 檢驗孔深、孔型、孔徑、泥漿各項指標合格后進行下道工序的施工。在砼灌注前測量沉渣厚度, 假如發現沉渣厚度超過20cm, 行使導管通過空壓機或奇怪泥漿采用反循環清孔將沉渣排出孔外, 然后進行水下混凝土施工。灌注前保持孔內水頭高度, 維持孔內壓力平衡, 避免孔壁坍塌和縮徑。
9、灌注混凝土
a: 成孔后至灌注完成間的間隔越短, 孔壁完備的概率越大, 縮短時間間隔的重要方法有:
①成孔吻合要求后, 一次清孔徹底, 削減二次清孔的時間; ②在成孔結束前, 做好沖洗導管、鋼筋籠運輸、混凝土調配等各項預備工作, 削減輔助時間; ③鋼筋籠一次成型成都人事考試,50T吊車起吊,削減孔口對接時間。 b: 砼攪拌車運至現場,砼坍落度控制為180~220mm。坍落度過小、大骨料粒徑偏大容易引起堵管,原車退回廠方。 c: 首灌使用大料斗按計算方量快速灌注,密切觀察泥漿的上返情況,發現泥漿不上翻,抖動導管或武斷采取中斷灌注。 d: 灌注過程中導管埋深最大不超過6m,最小不得小于2m。嚴酷實行,避免出現題目樁。 e: 為保證樁頭質量,灌注砼高度要大于設計樁頂標高0.5~1.0m。臨近灌注結束時,正確測量頂面標高,控制超灌高度在規定范圍,避免出現大于1.5m的超長樁頭。 10、清孔 鉆孔的深度、直徑、位置和孔形直接關系到成樁質量與樁身曲直。為此,除了鉆孔過程中密切觀測監督外,在鉆孔達到設計要求深度后,應對孔深、孔位、孔形、孔徑等進行檢查。在終孔檢查完全吻合設計要求時,應立即進行孔底清理,避免隔時過長以致泥漿沉淀,引起鉆孔坍塌。對于摩擦樁當孔壁容易坍塌時,要求在灌注水下混凝土前沉渣厚度不大于30cm;當孔壁不易坍塌時,不大于20cm。對于柱樁,要求在射水或射風前手機應用開發,沉渣厚度不大于5cm。清孔方法是使用的鉆機不同而天真應用。通常可采用正循環旋轉鉆機、反循環旋轉機真空吸泥機以及抽渣筒等清孔。其中用吸泥機清孔,所需設備不多,操作方便,清孔也較徹底,但在不穩固土層中應穩重使用。其原理就是用壓縮機產生的高壓空氣吹入吸泥機管道內將泥渣吹出。
①成孔吻合要求后, 一次清孔徹底, 削減二次清孔的時間; ②在成孔結束前, 做好沖洗導管、鋼筋籠運輸、混凝土調配等各項預備工作, 削減輔助時間; ③鋼筋籠一次成型成都人事考試,50T吊車起吊,削減孔口對接時間。 b: 砼攪拌車運至現場,砼坍落度控制為180~220mm。坍落度過小、大骨料粒徑偏大容易引起堵管,原車退回廠方。 c: 首灌使用大料斗按計算方量快速灌注,密切觀察泥漿的上返情況,發現泥漿不上翻,抖動導管或武斷采取中斷灌注。 d: 灌注過程中導管埋深最大不超過6m,最小不得小于2m。嚴酷實行,避免出現題目樁。 e: 為保證樁頭質量,灌注砼高度要大于設計樁頂標高0.5~1.0m。臨近灌注結束時,正確測量頂面標高,控制超灌高度在規定范圍,避免出現大于1.5m的超長樁頭。 10、清孔 鉆孔的深度、直徑、位置和孔形直接關系到成樁質量與樁身曲直。為此,除了鉆孔過程中密切觀測監督外,在鉆孔達到設計要求深度后,應對孔深、孔位、孔形、孔徑等進行檢查。在終孔檢查完全吻合設計要求時,應立即進行孔底清理,避免隔時過長以致泥漿沉淀,引起鉆孔坍塌。對于摩擦樁當孔壁容易坍塌時,要求在灌注水下混凝土前沉渣厚度不大于30cm;當孔壁不易坍塌時,不大于20cm。對于柱樁,要求在射水或射風前手機應用開發,沉渣厚度不大于5cm。清孔方法是使用的鉆機不同而天真應用。通常可采用正循環旋轉鉆機、反循環旋轉機真空吸泥機以及抽渣筒等清孔。其中用吸泥機清孔,所需設備不多,操作方便,清孔也較徹底,但在不穩固土層中應穩重使用。其原理就是用壓縮機產生的高壓空氣吹入吸泥機管道內將泥渣吹出。
